高强无收缩灌浆料施工方法

1、 早强、高强 1天抗压强度≥20Mpa;3天抗压强度≥30Mpa;28天抗压强度≥65Mpa。

2、微膨胀性 保证设备与基础之间紧密接触, 二次灌浆后无收缩。

3、自流性高 可填充全部空隙,满足设备二次灌浆的要求。

4、耐久性强 经上百万次疲劳试验50次冻融循环实验强度无明显变化。在机油中浸泡30天后强度明显提高。

5、可冬季施工 允许在-10℃气温下进行室外施工。


早强灌浆料施工前的准备

1、机器搅拌:混凝土搅拌机或砂浆搅拌机。

2、人工搅拌:搅拌槽及铁铲若干。

3、水桶若干。

4、台秤若干。

5、拌槽。

6、高位漏斗、灌浆管及管接头。

7、灌浆助推器。 8、模板(钢模、木模)。

9、草袋、岩棉被等。

10、棉纱、胶带。 灌浆施工

第一步:基础处理

1、基础表面应进行凿毛处理,或采用加固界面剂混凝土再浇剂做界面处理。

2、清洁基础表面,不得有碎石、浮浆、浮灰、油污和脱模剂等杂物。

3、灌浆前24h,基础表面应充分湿润,灌浆前1h,清除积水。

第二步:支模

1、按灌浆施工图支设模板。模板与基础、模板与模板间的接缝处用水泥浆( 901快速堵漏剂)、胶带等封缝,达到整体模板不漏水的程度。

2、模板与设备底座四周的水平距离应控制在100mm左右,以利于灌浆施工。

3、模板顶部标高应高出设备底座上表面50mm。

4、灌浆中如出现跑浆现象,应及时处理。

第三步:灌浆料配制

1、一般通用加固型按13-15%的标准加水搅拌,豆石加固型按9-11%的标准加水搅拌。

2、采用机械搅拌方式,搅拌时间一般为1-2min(严禁用手电钻式搅拌器)。采用人工搅拌时,应先加入2/3的用水量拌和2min,其后加入剩余水 量搅拌至均匀。

3、每次搅拌量应视使用量多少而定,以保证40min以内将料用完。

4、现场使用时,严禁在灌浆料中掺入任何外加剂、外掺料。

第四步:灌浆施工方法

1、较长设备或轨道基础,应采用分段施工。

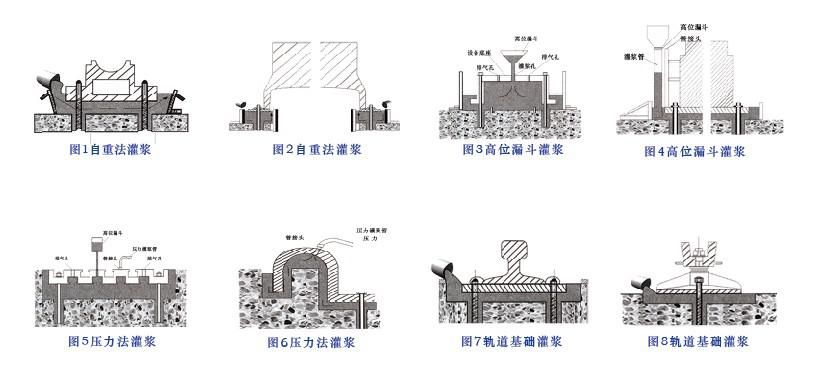

2、几种常用灌浆方式图示:

3、二次灌浆时,应符合下列要求。

① 二次灌浆时,应从一侧或相邻的两侧多点进行灌浆,直至从另一侧溢出为止,以利于灌浆过程中的排气。不得从四侧同时进行灌浆。

② 灌浆开始后,必须连续进行,不能间断。并尽可能缩短灌浆时间。

③ 在灌浆过程中严禁振捣。必要时可用灌浆助推器沿灌浆层底部推动灌浆料,严禁从灌浆层中、上部推动,以确保灌浆层的匀质性。

④、设备基础灌浆完毕后,应在灌浆后3-6h沿设备边缘向外切45度斜角以防止**端产生裂缝 ,如无法进行切边处理,应在灌浆后3-6h后用抹刀 将灌浆层表面压光。

⑤、当灌浆层厚度超过150mm时,应采用豆石加固型高强无收缩灌浆料。 ⑥、当设备基础灌浆量较大时,豆石加固型灌浆料的搅拌应采用机械搅拌方式,以保证灌浆施工。

第五步:养护

1、灌浆完毕后30min内应立即加盖湿草帘或岩棉被,并保持湿润。

2、冬季施工时,养护措施还应符合现行<<钢筋混凝土工程施工及验收规范>>(GB50204)的有关规定。

3、灌浆料达到拆膜时间后,可进行设备安装,具体时间参见“拆膜和养护时间及环境温度的关系表”。

4、在设备基础灌浆完毕后,如有要剔除部分,可在灌浆完毕后3-6h后,即灌浆层硬化前用抹刀或铁锨工具轻轻铲除。

5、不得将正在运转的机器的震动传给设备基础,在二次灌浆后应停机24-36h,以免损坏未结硬的灌浆层。

包装储运

1、包装规格:50kg±0.5kg/袋,存放在通风干燥处并防止阳光直射。

2、保质期为6个月,超出保质期应复检合格后方可使用 。

3、不含有苯系物、卤代烃、甲醛、重金属等成分,**、**、无污染、不燃不爆,可按一般货物运输。

推荐产品
联系我们
河南耐之特建筑材料有限公司
在线客服:404133500
服务热线:132-5377-7670
售后服务:132-5377-7670
电子邮件:404133500@qq.com
公司地址:河南自贸试验区郑州片区(郑东)商鼎路与心怡路升龙广场2号楼508号
